以下是出国留学网编辑为您整理的2017一建市政工程考点:浅埋暗挖法掘进方式,供您参考,更多详细内容请点击出国留学网(www.liuxue86.com)查看。
知识点:浅埋暗挖法掘进方式与选择条件
【考频指数】★★★★
【考点精讲】
施工方法对比:
1.全断面法:地层好,跨度≤8,工期最短;
2.正台阶法:地层较差,跨度≤10m;
3.环形开挖预留核心土法:地层差,跨度≤12m;
4.单侧壁导坑法:地层差,跨度≤14m,沉降较大;
5.双侧壁导坑法:小跨度,连续使用可扩大跨度;
6.中隔壁法(CD法):地层差,跨度≤18m;
7.交叉中隔壁法(CRD法):地层差,跨度≤20m;
8.中洞法:小跨度,连续使用可扩成大跨度,造价较高;
9.侧洞法:小跨度,连续使用可扩成大跨度;
10.柱洞法:多层多跨。
【速记点评】工期最短:全断面法;沉降较大:单侧壁导坑法、双侧壁导坑法、中隔壁法(CD工法)、洞桩法;沉降较小:交叉中隔壁(CRD工法);沉降小:中洞法;沉降大:侧洞法、柱洞法;防水效果差:双侧壁导坑法、中洞、侧洞、柱洞、洞桩法。
【经典例题】
1.下列不属于浅埋暗挖法施工方法的是()。
A.全断面开挖法
B.环形开挖预留核心土法
C.单侧壁导坑法
D.冻结法
【答案】D
【解析】本题考查的是浅埋暗挖法与掘进方式。浅埋暗挖法施工因掘进方式不同,可分为众多的具体施工方法,如全断面法、正台阶法、环形开挖预留核心土法、单侧壁导坑法、双侧壁导坑法、中隔壁法、交叉中隔壁法、中洞法、侧洞法、柱洞法等。冻结法是暗挖隧道外的超前加固技术。所以选项D是错误的。
2.下列关于双侧壁导坑法特点描述错误的是()。
A.分块多,扰动小
B.初次支护全断面闭合的时间长
C.施工较为安全,但速度较慢
D.成本较高
【答案】A
【解析】本题考查的是浅埋暗挖法与掘进方式。双侧壁导坑法虽然开挖断面分块多,扰动大,初次支护全断面闭合的时间长,但每个分块都是在开挖后立即自闭合的,所以在施工中间变形几乎不发展。现场实测结果表明,双侧壁导坑法所引起的地表沉陷仅为短台阶法的1/2.
3.全断面法适用于地质条件好的地层,修建跨度不大于()的隧道。
A.6m
B.12m
C.10m
D.8m
【答案】D
【解析】本题考查的是喷锚暗挖法开挖方式与选择条件。全断面法的适用条件是地层好,跨度≤8m.
一级建造师考试栏目推荐:
05-10
以下是出国留学网编辑为您整理的2017一建市政工程考点:管棚施工技术,供您参考,更多详细内容请点击出国留学网(www.liuxue86.com)查看。
知识点:管棚施工技术
【考频指数】★★★★
【考点精讲】
一、结构组成与适用条件
(一)结构组成
管棚是由钢管和钢拱架组成。管棚中的钢管内应灌注水泥浆或水泥砂浆,以便提高钢管自身刚度和强度。
(二)适用条件
适用于软弱地层和特殊困难地段,如极破碎岩体、塌方体、砂土质地层、强膨胀性地层、强流变性地层、裂隙发育岩体、断层破碎带、浅埋大偏压等围岩,并对地层变形有严格要求的工程。
二、技术要点
(一)主要材料要求
短管棚采用的钢管每节长小于10m,长管棚采用的钢管每节长大于10m.
(二)施工技术要点
1.施工工艺流程:
测放孔位→钻机就位→水平钻孔→压入钢管→注浆(向钢管内或管周围土体)→封口→开挖。
2.管棚有帽形、方形、一字形及拱形等。
3.纵向两组管棚搭接的长度应大于3m.
三、施工质量控制要点
(一)钻孔精度控制
钻孔开始前应在管棚孔口位置埋置套管,把钢管放在标准拱架上。
管棚应设定外插角,角度一般不宜大于3°,避免管节下垂进入开挖面。
(二)钢管就位控制
1.钢管的打入随钻孔同步进行,接头应采用厚壁管箍。
2.钢管打入土体就位后,应及时隔(跳)孔向钢管内及周围压注水泥浆或水泥砂浆,使钢管与周围岩体密实,并增加钢管的刚度。
【速记点评】管棚通常可分为长管棚和短管棚。
短管棚:长度小于10m的小钢管,一次超前量小,基本上与开挖作业交替进行,占用循环时间较大,但钻孔安装或顶入安装较易。
长管棚:长度为10~45m,直径较粗,一次超前量大,单次钻入或打入长钢管作业时间较长,但减少了安装钢管次数,减少了与开挖作业之间的干扰。
【经典例题】
1.管棚由钢管和()组成,钢管沿着开挖轮廓线,以较小的外插角,向开挖面前方敷设。
A.小导管
B.钢筋网
C.锚杆
D.钢拱架
【答案】D
【解析】本题考查的是管棚施工技术。管棚由钢管和钢拱架组成。
2.在松软地层或不均匀地层中钻进时,管棚应设定外插角,角度一般不宜大于()度。
A.1
B.2
C.3
D.4
【答案】C
【解析】本题考查的是管棚施工技术。在松软地层或不均匀地层中钻进时,管棚应设定外插角,角度一般不宜大于3°。
3.关于管棚施工的说法,正确的有()。
A.管棚可应用于强膨胀性地层
B.可以在管棚之间设置小导管
C.管棚纵向应与隧道纵向平行
D.钢管打入土体就位后,应及时跳孔向钢管内及周围压注水泥砂浆
E.管棚末端...
05-10
以下是出国留学网编辑为您整理的2017一建市政工程考点:装配式预应力混凝土水池施工技术,供您参考,更多详细内容请点击出国留学网(www.liuxue86.com)查看。
知识点:装配式预应力混凝土水池施工技术
【考频指数】★★★★
【考点精讲】
一、现浇壁板缝混凝土
1.壁板接缝的内模宜一次安装到顶;外模应分段随浇随支。分段支模高度不宜超过1.5m.
2.浇筑前,接缝的壁板表面应洒水保持湿润,模内应洁净;接缝的混凝土强度应比壁板混凝土强度提高一级。
3.用于接头或拼缝的混凝土或砂浆,宜采取微膨胀和快速水泥。
二、绕丝预应力施工
(一)环向缠绕预应力钢丝
1.预应力钢丝接头应密排绑扎牢固,其搭接长度不应小于250mm;
2.缠绕预应力钢丝,应由池壁顶向下进行,第一圈距池顶的距离应按设计要求或按缠丝机性能确定,并不宜大于500mm;
3.池壁两端不能用绕丝机缠绕的部位,应在顶端和底端附近局部加密或改用电热张拉;
4.池壁缠丝前,在池壁周围,必须设置防护栏杆;
5.施加预应力时,每缠一盘钢丝应测定一次钢丝应力。
(二)电热张拉施工
1.张拉顺序,可由池壁顶端开始,逐环向下;
2.通电前,钢筋应测定初应力,张拉端应刻划伸长标记;
3.电热温度不应超过350℃;
4.在张拉过程中、应采用木槌连续敲打各段钢筋;
5.伸长值控制允许偏差不得超过±6%;经电热达到规定的伸长值后,应立即进行锚固;
6.每一环预应力筋应对称张拉,并不得间断;
7.张拉应一次完成;必须重复张拉时,同一根钢筋的重复次数不得超过3次;
8.应在每环钢筋中选一根钢筋,在其两端和中间附近各设一处测点进行应力值测定;初读数应在钢筋初应力建立后通电前测量,末读数应在断电并冷却后测量。
三、喷射水泥砂浆保护层施工
(一)准备工作
1.喷射水泥砂浆保护层,应在水池满水试验后施工,而且必须在水池满水状况下施工。
2.正式喷浆前应先作试喷,对水压及砂浆用水量调试,以喷射的砂浆不出现干斑和流淌为宜。
(二)喷射作业
1.斜面喷射角度不宜大于15°。喷射应沿池壁的圆周方向自下向上喷浆,用连环式喷射不能停滞一点上喷射,并随时控制喷射均匀平整。
2.喷浆宜在气温高于15℃时施工,当有六级(含)以上大风、降雨、冰冻时不得进行喷浆施工。
3.在喷射水泥砂浆保护层凝结后,应加遮盖、保持湿润不应小于14d.
【经典例题】
1.关于预制安装水池现浇壁板接缝混凝土施工措施的说法,错误的是()。
A.强度较预制壁板应提高一级
B.宜采用微膨胀混凝土
C.应在壁板间缝较小时段灌注
D.应采取必要的养护措施
【答案】C
【解析】本题考查的是现浇壁板缝混凝土。浇筑时间应根据气温和混凝土温度选在壁板间...
05-10
以下是出国留学网编辑为您整理的一建市政工程考点:现浇混凝土水池施工技术,供您参考,更多详细内容请点击出国留学网(www.liuxue86.com)查看。
知识点:现浇(预应力)混凝土水池施工技术
【考频指数】★★★★
【考点精讲】
一、施工方案和流程
1.整体式现浇钢筋混凝土池体结构施工流程
测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及顶板支撑柱浇筑→顶板浇筑→功能性试验。
2.单元组合式现浇钢筋混凝土水池工艺流程
土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验。
二、施工技术要点
1.模板、支架施工
采用穿墙螺栓来平衡混凝土浇筑对模板侧压力时,应选用两端能拆卸的螺栓或在拆模板时可拔出的螺栓。对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000.
2.止水带安装
塑料或橡胶止水带接头应采用热接,不得采用叠接;金属止水带接头应按其厚度分别采用折叠咬接或搭接,搭接长度不得小于20mm,咬接或搭接必须采用双面焊接;不得在止水带上穿孔或用铁钉固定就位。
3.无粘结预应力筋布置安装
(1)锚固肋数量和布置,应符合设计要求;设计无要求时,应保证张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数。
(2)上下相邻两无粘结预应力筋锚固位置应错开一个锚固肋;以锚固肋数量的一半为无粘结预应力筋分段数量;每段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚具长度。
4.无粘结预应力筋张拉
张拉段无粘结预应力筋长度小于25m时,宜采用一端张拉;张拉段无粘结预应力筋长度大于25m而小于50m时,宜采用两端张拉;张拉段无粘结预应力筋长度大于50m时,宜采用分段张拉和锚固。
5.预应力筋封锚要求
(1)凸出式锚固端锚具的保护层厚度不应小于50m;
(2)外露预应力筋的保护层厚度不应小于50mm;
(3)封锚混凝土强度等级不得低于相应结构混凝土强度等级,且不得低于C40.
6.模板及支架拆除
侧模板应在混凝土强度能保证其表面及棱角不因拆除模板而受损坏时,方可拆除;底模板应在与结构同条件养护的混凝土试块达到规定强度,方可拆除。
【经典例题】
1.下列现浇钢筋混凝土水池伸缩缝橡胶止水带固定方法中,正确的是()。
A.设架立钢筋
B.穿孔后用铁丝绑扎
C.螺栓对拉
D.用AB胶粘接
【答案】A
【解析】本题考查的是混凝土水池的施工技术要点。止水带安装应牢固,位置准确,其中心线应与变形缝中心线对正,带面不得有裂纹、孔洞等。不得在止水带上穿孔或用铁钉固定就位。
2.现浇混凝土水池的外观和内在质量的设计要求中,没有()的要求。
A.抗冻B.抗碳化
...05-10
以下是出国留学网编辑为您整理的2017一建市政工程考点:厂站工程结构与施工方法,供您参考,更多详细内容请点击出国留学网(www.liuxue86.com)查看。
知识点:厂站工程结构与施工方法
【考频指数】★★★★
【考点精讲】
一、厂站工程结构特点
1.给水处理构筑物:混凝沉淀池、吸滤池、清水池等;污水处理构筑物:曝气池、氧化沟、消化池等。
2.水处理(调蓄)构筑物和泵房多数采用地下或半地下钢筋混凝土结构,特点是构件断面较薄,属于薄板或薄壳型结构,配筋率较高,具有较高抗渗性和良好的整体性要求。
二、构筑物与施工方法
(一)全现浇混凝土施工
1.水处理构筑物中圆柱形混凝土池体结构,当池壁高度大(12~18m)时宜采用整体现浇施工,支模方法有:满堂支模法及滑升模板法。
2.污水处理构筑物中卵形消化池,通常采用无粘结预应力筋、曲面异型大模板施工。消化池钢筋混凝土主体外表面,需要做保温和外饰面保护。
(二)单元组合现浇混凝土施工
1.沉砂池、生物反应池、清水池等大型池体的断面形式可分为圆形水池和矩形水池,宜采用单元组合式现浇混凝土结构。
2.以圆形储水池为例,单元一次性浇筑而成,底板单元间用高聚氯乙烯胶泥嵌缝,壁板单元间用橡胶止水带接缝。
3.大型水池为避免裂缝渗漏,设计通常采用单元组合结构将水池分块(单元)浇筑。各块(单元)间留设后浇缝带,池体钢筋按设计要求一次绑扎好,缝带处不切断,待块(单元)养护42d后,再采用比块(单元)强度高一个等级的混凝土或掺加UEA的补偿收缩混凝土灌筑后浇缝带使其连成整体。
(三)预制拼装施工
1.水处理构筑物中沉砂池、沉淀池、调节池等混凝土圆形水池宜采用装配式预应力钢筋混凝土结构。
2.预制拼装圆形水池可采用绕丝法、电热张拉法或径向张拉法进行壁板环向预应力施工。
(四)砌筑施工
(五)预制沉井施工
预制沉井法施工通常采取排水下沉干式沉井方法和不排水下沉湿式沉井方法。前者适用于渗水量不大、稳定的黏性土;后者适用于比较深的沉井或有严重流沙的情况。排水下沉分为人工挖土下沉、机具挖土下沉、水力机具下沉。不排水下沉分为水下抓土下沉、水下水力吸泥下沉、空气吸泥下沉。
(六)土膜结构水池施工
氧化塘、生物塘等水池又称为塘体构筑物,施工简便、造价低。
【速记点评】工艺辅助构筑物多数采用钢筋混凝土结构,特点是构件断面较薄,结构尺寸要求精确。
【经典例题】
1.给水排水场站中,通常采用无粘结预应力筋、曲面异型大模板的构筑物是()。
A.矩形水池
B.圆形蓄水池
C.圆柱形消化池
D.卵形消化池
【答案】D
【解析】本题考查的是构筑物与施工方法。污水处理构筑物中卵形消化池,通常采用无粘结预应力筋、曲面异型大模板施工。
2.现浇施工水处理构筑物的构造特点有()。
A.断面较薄<...
03-13
09-21

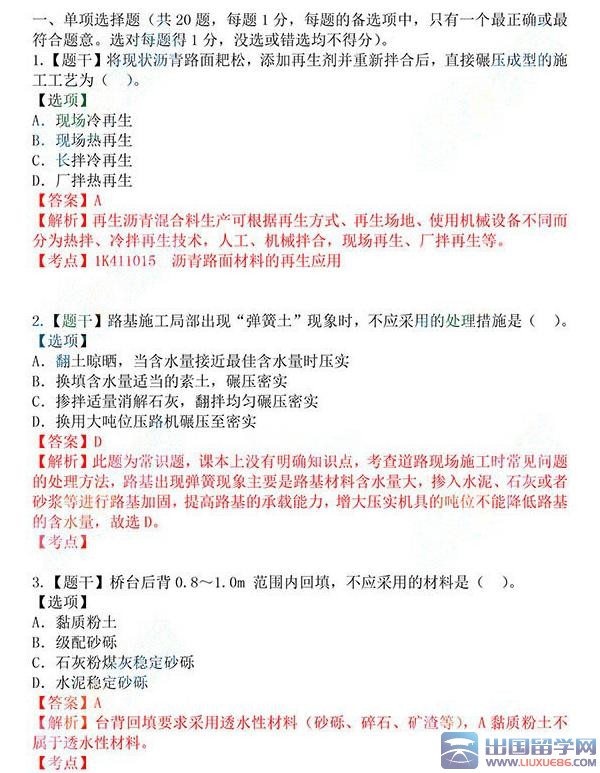

出国留学网一级建造师网为您整理“一级建造师《市政实务》2015年真题及答案(word版)”,刚考完2015年一级建造师考试的同学们,一起来看一看市政实务真题及答案吧,你答对了多少呢?
点击即可进入:2015一级建造师《市政实务》真题及答案(word版)
小编精心推荐:
...
一、分值分布:
20个单选题,10个多选题,5道综合分析题(案例)。其中单选题每题1分,共20分;多选题每道2分,共20分;案例题120分,前三个每道20分,后两个每道30分。共计160分。考试时间为4个小时。
二、考试目标:
1.城镇道路工程施工技术与项目管理。包括城镇道路工程结构与材料、城镇道路路基施工、城镇道路基层施工、城镇道路面层施工、城镇道路工程施工中的项目管理要求。
2.城市桥梁工程施工技术与项目管理。包括城市桥梁结构形式、桥梁的上部结构和下部结构、管涵和箱涵施工技术以及桥梁工程中的相关质量、安全管理要求。
3.城市轨道交通工程施工技术与项目管理。包括城市轨道交通工程结构与特点、明挖基坑施工、盾构法施工、喷锚暗挖法施工、轨道交通工程施工中的质量、安全管理。
4.城市给水排水工程施工技术与项目管理。包括给水排水场站工程结构与特点、给水排水场站工程施工、给水排水施工中的质量管理。
5.城市管道工程施工技术与项目管理。包括城市给水排水管道工程施工、城市供热管道工程施工、城市燃气管道工程施工、管道的验收标准、各种管道施工中的质量、安全管理。
6.生活垃圾填埋处理工程施工技术与项目管理。包括生活垃圾填埋处理工程施工测量、场站工程的施工以及施工过程中的相关质量和安全管理。
7.城市绿化与园林附属工程施工技术与项目管理。包括绿化工程、园林附属工程以及相关的质量管理规定。
8.市政公用工程项目施工相关法规与标准。包括相关的法律法规和相关技术标准。
三、科目特点:
1、《市政公用工程管理与实务》科目特点
《市政公用工程管理与实务》这门课程涉及到城镇道路工程、城市桥梁工程、城市轨道交通工程、城市给水排水工程、城市管道工程、生活垃圾填埋处理工程、城市绿化与园林附属工程七个专业的内容,要求我们在学习的过程中形成自己的一个系统框架,学习过程中也可以多浏览一些专业的施工技术资料来帮助自己理解教材中的规定和内容。
2、报考的建议
1)报考一门:市政公用工程管理与实务。建造师考试只报考一门建议从实务课程开始,实务课程是四门课程中理论与实际紧密结合的一门课程,而且涉及到工程经济、工程项目管理和法规及相关知识。学习好实务课程,可以增加其他三门课程通过的信心。
2)报考两门:市政公用工程管理与实务+建设工程项目管理。建设工程项目管理的内容可以运用到市政公用工程管理与实务的项目施工管理中,实务课程中关于进度控制、网络计划图这部分内容讲解比较简单,在建设工程项目管理课程中可以详细和系统的学习。市政公用工程管理与实务课程中案例分析题又可以灵活的运用工程项目管理中的内容。两者相辅相成,学习的效果远远大于 “1+1”。
3)报考三门:市政公用工程管理与实务+建设工程项目管理+建设工程经济/建设工程法规及相关知识。如果理解能力和记忆力比较好,建议大家选择市政公用工程管理与实务+建设工程项目管理+建设工程法规及相关知识。建设工程法规及相关知识的学习相对要比建设工程经济简单一些,自己的学习时间也可以灵活的安排。...
07-16
1、市政公用工程施工项目成本管理的原则:
1)成本最优化原则:施工项目成本管理的根本目的是在科学合理的限度内,通过对工程项目中各种相关因素的成本管理,达到目标成本最低的要求。
2)全面管理成本原则:全面成本管理是全企业、全员和全过程的成本管理。为达到成本最低化目标,还应对所有会影响成本的因素进行控制,如对施工过程中发生的采购、工艺和质量等因素的成本进行控制,对与这些因素相关的所有员工进行严格管理,对施工的全过程进行成本控制。
3)成本管理责任制原则:通过层层分解,下达成本责任目标,达到各负其责。项目经理对企业下达的成本指标负责。
4)成本管理有效化原则:以最少的投入获得最大的产出,以最少的人力完成成本管理工作。
5)成本管理科学化原则:采用科学的方法进行管理。
2、市政公用工程施工项目成本管理基础工作:
1)加强成本管理观念:
2)加强定额和预算管理:完善的定额资料、做好施工预算和施工图预算是施工项目成本管理的基础。
3)完善原始记录和统计工作:项目施工中的工、料、机和费用开支,都要及时、完整、准确的原始记录。
4)建立健全责任制度:如计量验收、考勤、原始记录、统计、成本核算分析、成本目标等责任制,是实现有效的全过程成本管理的保证和基础。
3、成本目标责任制包括以下几方面:
1)合同预算员的管理责任:①分析各种因素,为企业正确确定责任成本提供依据,②研究解决合同的不确定项目与项目有关管理人员配合,增加工程收入;③及时反馈和研究工程发生的变更,做好索赔,保证工程收入;④参与对外的经济合同谈判和决策,严格控制分包,确实做到“以收定支”。
2)工程技术人员的成本管理责任:①根据现场实际情况,科学合理的布置施工现场平面,为正确施工减少浪费创造条件;②严格执行技术规范,确保工程质量减少零星修补,消灭质量事故,降低质量成本;③根据工程特点和设计要求,运用企业自身技术优势,采用实用、有效的技术组织措施和合理化建议,走经济和技术相结合的道路为提高经济效益开拓途径;④严格执行安全操作规程,减少一般事故,消灭重大人身伤亡事故和设备事故,将事故成本减少到最低。
3)材料人员的成本管理责任
4)机械人员的成本管理责任:①根据工程特点和施工方案合理选择机械的型号规格和数量;②根据需要安排机械施工,减少机械使用成本;③严格执行机械保养制度,使机械在施工中正常运转。
5)行政管理人员的成本管理责任:①根据施工生产的需要和项目经理的意图,合理安排项目管理人员和后勤人员,节约工资性支出;②控制非生产性开支;③管好用好行政办公财产物资,防止损坏和流失;④安排好后勤服务,在节约的前提下,满足生活需要。
6)财务成本人员的成本管理责任:①严格审核各项成本费用,控制成本支出;②建立月度财务收支计划制度,根据生产需要平衡调度资金,通过控制资金使用达到控制成本的目的;③及时向项目经理和有关管理人员反馈信息,以便对资源消耗进行有效控制;④开展成本分析,及时向项目经理反映成本情况,以便及时采取针对性措施纠正项目成本的编差;⑤在项目经理的领导下,协助项目经理检查、考核各部分、班组的责任成...
一、分值分布:
20个单选题,10个多选题,5道综合分析题(案例)。其中单选题每题1分,共20分;多选题每道2分,共20分;案例题120分,前三个每道20分,后两个每道30分。共计160分。考试时间为4个小时。
二、考试目标:
1.城镇道路工程施工技术与项目管理。包括城镇道路工程结构与材料、城镇道路路基施工、城镇道路基层施工、城镇道路面层施工、城镇道路工程施工中的项目管理要求。
2.城市桥梁工程施工技术与项目管理。包括城市桥梁结构形式、桥梁的上部结构和下部结构、管涵和箱涵施工技术以及桥梁工程中的相关质量、安全管理要求。
3.城市轨道交通工程施工技术与项目管理。包括城市轨道交通工程结构与特点、明挖基坑施工、盾构法施工、喷锚暗挖法施工、轨道交通工程施工中的质量、安全管理。
4.城市给水排水工程施工技术与项目管理。包括给水排水场站工程结构与特点、给水排水场站工程施工、给水排水施工中的质量管理。
5.城市管道工程施工技术与项目管理。包括城市给水排水管道工程施工、城市供热管道工程施工、城市燃气管道工程施工、管道的验收标准、各种管道施工中的质量、安全管理。
6.生活垃圾填埋处理工程施工技术与项目管理。包括生活垃圾填埋处理工程施工测量、场站工程的施工以及施工过程中的相关质量和安全管理。
7.城市绿化与园林附属工程施工技术与项目管理。包括绿化工程、园林附属工程以及相关的质量管理规定。
8.市政公用工程项目施工相关法规与标准。包括相关的法律法规和相关技术标准。
三、科目特点:
1、《市政公用工程管理与实务》科目特点
《市政公用工程管理与实务》这门课程涉及到城镇道路工程、城市桥梁工程、城市轨道交通工程、城市给水排水工程、城市管道工程、生活垃圾填埋处理工程、城市绿化与园林附属工程七个专业的内容,要求我们在学习的过程中形成自己的一个系统框架,学习过程中也可以多浏览一些专业的施工技术资料来帮助自己理解教材中的规定和内容。
2、报考的建议
1)报考一门:市政公用工程管理与实务。建造师考试只报考一门建议从实务课程开始,实务课程是四门课程中理论与实际紧密结合的一门课程,而且涉及到工程经济、工程项目管理和法规及相关知识。学习好实务课程,可以增加其他三门课程通过的信心。
2)报考两门:市政公用工程管理与实务+建设工程项目管理。建设工程项目管理的内容可以运用到市政公用工程管理与实务的项目施工管理中,实务课程中关于进度控制、网络计划图这部分内容讲解比较简单,在建设工程项目管理课程中可以详细和系统的学习。市政公用工程管理与实务课程中案例分析题又可以灵活的运用工程项目管理中的内容。两者相辅相成,学习的效果远远大于 “1+1”。
3)报考三门:市政公用工程管理与实务+建设工程项目管理+建设工程经济/建设工程法规及相关知识。如果理解能力和记忆力比较好,建议大家选择市政公用工程管理与实务+建设工程项目管理+建设工程法规及相关知识。建设工程法规及相关知识的学习相对要比建设工程经济简单一些,自己的学习时间也可以灵活的安排。...
