出国留学网施工管理模拟试题

出国留学网专题频道施工管理模拟试题栏目,提供与施工管理模拟试题相关的所有资讯,希望我们所做的能让您感到满意!

2018年二级建造师《施工管理》模拟试题:双代号网络

  下面是出国留学网整理的“2018年二级建造师《施工管理》模拟试题:双代号网络”,欢迎阅读参考,更多有关内容请密切关注本网站二级建造师栏目。

  2018年二级建造师《施工管理》模拟试题:双代号网络

  双代号网络三要素

  【例题】双代号网络图中,工作是用( )表示的。

  A.节点及其编号

  B.箭线及其两端节点编号

  C.箭线及其起点节点编号

  D.箭线及其终点节点编号

  『正确答案』B

  『答案解析』本题考查的是双代号网络计划。由于一项工作需要用一条箭线和其箭尾和箭头处两个圆圈中的号码来表示,故称双代号表示法。参见教材P134。

  【例题】双代号网络图中虚箭线表示( )。

  A.资源消耗程度

  B.工作的持续时间

  C.工作之间的逻辑关系

  D.非关键工作

  『正确答案』C

  『答案解析』本题考查的是双代号网络计划。在双代号网络图中,为了正确地表达图中工作之间的逻辑关系,往往需要用虚箭线。虚线是实际工作中并不存在的一项虚设工作,故它们既不占用时间,也不消耗资源。参见教材P134。

  在双代号网络图中,任意一条实箭线都要占用时间、消耗资源。

  【例题】工程双代号时标网络计划中,某工作箭线上的波形线表示( )。

  A.该工作的自由时差

  B.该工作的总时差

  C.该工作与其紧前工作之间的时间间隔

  D.该工作与其紧前工作之间的时距

  『正确答案』A

  『答案解析』本题考查的是双代号网络计划。双代号时标网络计划中箭线上的波形线表示工作的自由时差。参见教材P146。

  双代号网络计划的绘图规则

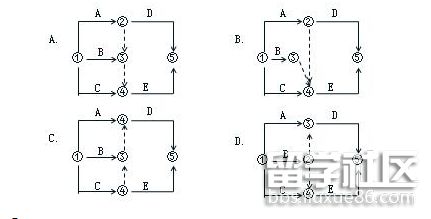

  【例题】某工程有A、B、C、D、E五项工作,其逻辑关系为A、B、C完成后D开始,C完成后E才能开始,则据此绘制的双代号网络为( )。

  『正确答案』C

  『答案解析』本题考查的是双代号网络计划。A、B、C完成后D开始,说明A、B、C工作为D工作的紧前工作,选项A错误,D工作的紧前工作只有A工作;选项B错误,D工作的紧前工作只有A工作;选项D错误,D工作的紧前工作只有A、B工作。参见教材P135。

  【例题】某双代号网络计划如下图所示,图中存在的绘图错误有( )。

  A.多个终点节点...

2018年二级建造师《施工管理》模拟试题:自由时差和总时差

  下面是出国留学网整理的“2018年二级建造师《施工管理》模拟试题:自由时差和总时差”,欢迎阅读参考,更多有关内容请密切关注本网站二级建造师栏目。

  2018年二级建造师《施工管理》模拟试题:自由时差和总时差

  【例题】某网络计划中,已知工作M的持续时间为6天,总时差和自由时差分别为3天和1天,检查中发现该工作实际持续时间为9天,则其对工程的影响是( )。

  A.既不影响总工期,也不影响其紧后工作的正常进行

  B.不影响总工期,但是其紧后工作的最早开始时间推迟2天

  C.使其紧后工作的最迟开始时间推迟3天,并使总工期延长1天

  D.使其紧后工作的最早开始时间推迟1天,并使总工期延长3天

  『正确答案』B

  『答案解析』本题考查的是双代号网络计划。根据题意,可以判断出本项工作较计划是延误了3天,因为总时差是3天,所以对总工期是没有影响的。而对于紧后工作,因为自由时差为1天,所以会对紧后工作的最早开始时间影响2天。这里重点考查的是总时差和自由时差的概念。总时差是在不影响总工期的前提下,本项工作的机动时间。而自由时差是在不影响其紧后工作的最早开始的前提下,本项工作的机动时间。参见教材P138~139。

  【例题】工程网络计划执行过程中,如果某项工作实际进度拖延的时间超过其自由时差,则该工作( )。

  A.必定影响其紧后工作的最早开始

  B.必定变为关键工作

  C.必定导致其后续工作的完成时间推迟

  D.必定影响工程总工期

  『正确答案』A

  『答案解析』本题考查的是自由时差和总时差。工作的自由时差(FFi-j)是指在不影响其紧后工作最早开始的前提下,工作i-j可以利用的机动时间。如果某项工作实际进度拖延的时间超过其自由时差,则该工作必定影响其紧后工作的最早开始时间。参见教材P138。

  【例题】某工程施工网络计划经工程师批准后实施。已知工作A有5天的自由时差和8天的总时差,由于第三方原因,使工作A的实际完成时间比原计划延长了12天。在无其它干扰的情况下,该工程的实际工期将延长( )天。

  A.3

  B.4

  C.7

  D.12

  『正确答案』B

  『答案解析』本题考查的是自由时差和总时差。总时差指的是在不影响总工期的前提下,可以利用的机动时间,本例中实际工期延长天数=12-8=4天。参见教材P138。

  【例题】某工程网络计划中,工作N最早完成时间为第17天,持续时间为5天。该工作有三项紧后工作,它们的最早开始时间分别为第25天、第27天和第30天,则工作N的自由时差为( )天。

...

2018年二建《施工管理》模拟试题:建设工程项目进度的计划系统和控制任务

  下面是出国留学网整理的“2018年二建《施工管理》模拟试题:建设工程项目进度的计划系统和控制任务”,欢迎阅读参考,更多有关内容请密切关注本网站二级建造师栏目。

  2018年二建《施工管理》模拟试题:建设工程项目进度的计划系统和控制任务

  建设工程项目进度计划系统

  【例题】业主方编制的由不同深度的计划构成的进度计划系统包括( )。

  A.单项工程进度计划

  B.项目子系统进度计划

  C.控制性进度计划

  D.年度进度计划

  E.总进度计划

  『正确答案』ABE

  『答案解析』本题考查的是建设工程项目进度计划系统。不同深度的进度计划系统包括:总进度计划;项目子系统进度计划;项目子系统中的单项工程进度计划等。参见教材P127~128。

  【例题】按计划的功能划分,建设工程项目施工进度计划分为( )。

  A.控制性进度计划

  B.指示性进度计划

  C.指导性进度计划

  D.总结性进度计划

  E.实施性进度计划

  『正确答案』ACE

  『答案解析』本题考查的是建设工程项目进度计划系统。由不同功能的计划构成的进度计划系统包括:(1)控制性进度规划;(2)指导性进度规划;(3)实施性进度计划。参见教材P128。

  【例题】关于建设工程项目进度计划系统的说法,正确的有( )。

  A.项目进度计划系统是项目进度控制的依据

  B.项目进度计划系统在项目实施前应建立并完善

  C.项目各参与方可以编制多个不同的进度计划系统

  D.项目进度计划系统中各计划应注意联系与协调

  E.项目进度计划系统可以由多个不同周期的进度计划组成

  『正确答案』ACDE

  『答案解析』本题考查的是建设工程项目进度计划系统。选项B,正确的表述应为“由于各种进度计划编制所需要的必要资料是在项目进展过程中逐步形成的,因此项目进度计划系统的建立和完善也有一个过程,它也是逐步完善的”。参见教材P127~128。

  【例题】关于建设工程项目管理进度计划系统的说法,正确的是( )。

  A.由多个互相独立的进度计划组成

  B.由项目各参与方共同参与编制

  C.其建立是逐步完善的过程

  D.一个特定项目的进度计划系统是唯一的

  『正确答案』C

  『答案解析』本题考查的是建设工程项目进度计划系统。选项A,建设工程项目进度计划系统是由多个相互关联的进度计划组成的系统。选项B、D,由于项目进度控制不同的需要和不同的用途,业主方和项目各参与方可以编制多个不同的建设工程项目进度计划系统。参见教材P127。

  【例题】关于建设工程项目进度控制的说法,正确的有( )。

  A.各参与方都有进度控制的任务

  B.各参与方进度的目标和时间范畴相同

  C.项目实施过程中不允许调整进度计划

  D.进度控制是一个动态的管理过程

  E.进度目标的分析论证是进度控制的一个...

2018年二级建造师《施工管理》模拟试题:建设工程项目的总进度目标的内涵

  下面是出国留学网整理的“2018年二级建造师《施工管理》模拟试题:建设工程项目的总进度目标的内涵”,欢迎阅读参考,更多有关内容请密切关注本网站二级建造师栏目。

  2018年二级建造师《施工管理》模拟试题:建设工程项目的总进度目标的内涵

  【例题】建设工程项目的总进度目标是在项目的( )阶段确定的。

  A.决策

  B.设计前准备

  C.设计

  D.施工

  『正确答案』A

  『答案解析』本题考查的是建设工程项目的总进度目标的内涵。建设工程项目的总进度目标指的是整个项目的进度目标,它是在项目决策阶段项目定义时确定的,项目管理的主要任务是在项目的实施阶段对项目的目标进行控制。参见教材P126。

  【例题】对于采用建设项目总承包模式的建设工程,项目总进度目标的控制是( )项目管理的任务。

  A.业主方

  B.总承包方

  C.设计方

  D.监理方

  『正确答案』A

  『答案解析』本题考查的是建设工程项目的总进度目标的内涵。建设工程项目的总进度目标指的是整个项目的进度目标,它是在项目决策阶段项目定义时确定的,项目管理的主要任务是在项目的实施阶段对项目目标进行控制。建设工程项目总进度目标的控制是业主方项目管理的任务(若采用建设项目总承包的模式,协助业主进行项目总进度目标的控制也是建设项目总承包方项目管理的任务)。参见教材P126。

  【例题】

  场景(一)某工程总承包企业承接了某大型交通枢纽工程的项目总承包业务,并与业主签订了建设项目工程总承包合同。为了实现业主提出的建设总进度目标,工程总承包方开展了如下一系列工作:

  (1)分析和论证了总进度目标实现的可能性,编制了总进度纲要论证文件;

  (2)编制了项目总进度计划,形成了由不同编制深度、不同功能要求和不同计划周期的进度计划组成的进度计划系统;

  (3)明确了工程总承包方进度控制的目的和任务,提出了进度控制的各种措施。

  根据场景(一),回答下题:

  工程总承包方在进行项目总进度目标控制前,首先应( )。

  A.确定项目的总进度目标

  B.分析和论证目标实现的可能性

  C.明确进度控制的目的和任务

  D.编制项目总进度计划

  『正确答案』B

  『答案解析』本题考查的是建设工程项目的总进度目标的内涵。在进行建设工程项目总进度目标控制前,首先应分析和论证目标实现的可能性。若项目总进度目标不可能实现,则项目管理者应提出调整项目总进度目标的建议,提请项目决策者审议。参见教材P126。

  【例题】在进行建设工程项目总进度目标控制前,首先应( )。

  A.进行项目结构分析

  B.确定项目的工作编码

  C.编制各层进度计划

  D.分析和论证目标实施的可能性

  『正确答案』D

  『答案解析』本题考查的是建设工程项目的总进度目标的内涵。在进行建设工程项目总进度目标控制前,首先应分析和论证目标实现的可能性。选项A、B、C属于建设工程项目总进度目标论证的工...

2018年二级建造师《施工管理》模拟试题:施工合同执行过程的管理

  下面是出国留学网整理的“2018年二级建造师《施工管理》模拟试题:施工合同执行过程的管理”,欢迎阅读参考,更多有关内容请密切关注本网站二级建造师栏目。

  2018年二级建造师《施工管理》模拟试题:施工合同执行过程的管理

  一、单选题

  1、对专业分包企业的工作和负责的工程负有协调和管理责任并承担由此造成损失的单位是( )。

  A.设计单位

  B.建设单位

  C.施工总承包企业

  D.监理单位

  2、施工合同实施偏差分析的内容包括:产生合同偏差的原因分析、合同实施偏差的责任分析以及( )。

  A.不同项目合同偏差的对比

  B.偏差的跟踪情况分析

  C.合同实施趋势分析

  D.业主对合同偏差的态度分析

  3、根据《标准施工招标文件》,下列不属于工程变更范围( )。

  A.改变合同中任何项工作的质量或其他特性

  B.取消合同中任何一项工作,被取消的工作转由其他人实施

  C.改变合同工程的基线、标高、位置或尺寸

  D.为完成工程需要追加的额外工作

  4、根据《标准施工招标文件》中的通用合同条款,在合同履行过程中,没有( )的变更指示,承包人不得擅自 变更。

  A.业主

  B.设计人

  C.规划主管部门

  D.监理人

  5、根据《标准施工招标文件》,以计日工方式实施变更的零星工作,其价款按( )进行计算。

  A.目前市场上同工种人工的日工资单价

  B.承包商提出的计日工单价

  C.列入已标价工程量清单中的计日工计价子目及其单价

  D.列入已标价工程量清单中分部分项工程的人工费单价

  6、下列合同实施偏差分析的内容中,不属于合同实施趋势分析的是( )。

  A.总工期的延误

  B.项目管理团队绩效奖惩

  C.总成本的超支

  D.最终工程经济效益水平

  二、多选题

  7、根据《标准施工招标文件》,合同履行中可以进行工程变更的情形有( )。

  A.改变合同工程的标高

  B.改变合同中某项工作的施工时间

  C.改变合同中某项工作的质量标准

  D.为完成工程追加的额外工作

  E.取消合同中某项工作,转由发包人实施

  三、答案解析

  1、【答案】C

  【解析】本题考核的是合同跟踪的对象。 对专业分包人的工作和负责的工程,总承包商负有协调和管理的责任,并承担由此造成的损失,所以专业分包人 的工作和负责的工程必须纳入总承包工程的计划和控制中,防止因分包人工程管理失误而影响全局。

  2、【答案】C

  【解析】合同实施偏差分析的内容包括:产生偏差的原因分析;合同实施偏差的责任分析;合同实施趋势分析。

  3、【答案】B

  【解析】根据国家发展和改革委员...

2018年二级建造师《施工管理》模拟试题:施工计价方式

  下面是出国留学网整理的“2018年二级建造师《施工管理》模拟试题:施工计价方式”,欢迎阅读参考,更多有关内容请密切关注本网站二级建造师栏目。

  2018年二级建造师《施工管理》模拟试题:施工计价方式

  一、单选题

  1、采用单价合同招标时,对于投标书中明显的数字计算错误,业主有权利先做修改,再投标,当总价和单价的计 算结果不一致时,以单价为准调整总价。这体现了单价合同( )特点。

  A.工程量优先

  B.总价优先

  C.单价优先

  D.风险均摊

  2、关于成本加酬金合同的说法,正确的是( )。

  A.采用该计价方式对业主的投资控制不利

  B.成本加酬金合同不适用于抢险、救灾工程

  C.成本加酬金合同不宜用于项目管理合同

  D.对承包商来说,成本加酬金合同比固定总价合同的风险高

  3、通常用于紧急工程施工的是( )。

  A.固定价格

  B.可调价格

  C.固定总价

  D.成本加酬金

  4、关于成本加奖金合同的说法,正确的是( )

  A.奖金是按报价书的成本估算指标制定的,合同中对估算指标规定的成本为工程成本估算价的 50%~95%

  B.奖金是按照报价书的成本估算指标制定的,合同中对估算指标规定的成本为工程成本估算价的 100%~155%

  C.承包商在估算成本顶点以上完成工程时,对承包商的最大罚款额度不超过事先商定的最高酬金值

  D.承包商在估算成本低点以下完成工程时,也不能加大酬金值或酬金百分比

  5、下列工程项目中,宜采用成本加酬金合同的是( )

  A.工程结构和技术简单的工程项目

  B.工程设计详细,图纸完整、清楚,工作任务和范围明确的工程项目

  C.时间特别紧迫的抢救、救灾工程项目

  D.工程量暂不确定的工程项目

  6、关于总价合同的说法,正确的是( )。

  A.总价合同适用于工期要求紧的项目,业主可在初步设计完成后进行招标。从而缩短招标准备时间

  B.工程施工承包招标时,施工期限一年左右的项目一般采用变动总价合同

  C.固定总价合同中可以约定,在发生重大工程变更时可以给合同价格进行调整

  D.变动总价合同中,通货膨胀等不可预见因素的风险由承包商承担

  二、多选题

  7、某单价合同的投标报价中,钢筋混凝土工程量为 1000m³,投标单价为 300 元/m³,合价为 30000 元;投标报价 单的总价为 8100000 元。关于此投标报价单的说法,正确的有( )。

  A.钢筋混凝土的合价应该是 300000 元,投标人报价存在明显计算错误,业主可以先做修改再进行评标

  B.实际施工中工程量 2000m³,则钢筋混凝土工程的价款金额应该是 600000 元

  C.该单价合同若采用固定单价合同,无论发生影响价格的任何因素,都不对投标单价进行调整

  D.该单价合...

2018年二级建造师《施工管理》模拟试题:施工合同与物资采购合同

  下面是出国留学网整理的“2018年二级建造师《施工管理》模拟试题:施工合同与物资采购合同”,欢迎阅读参考,更多有关内容请密切关注本网站二级建造师栏目。

  2018年二级建造师《施工管理》模拟试题:施工合同与物资采购合同

  一、单选题

  1、根据《标准施工招标文件》,现场地质勘探资料、水文气象资料的准确性应由( )负责。

  A.地质勘察单位

  B.发包人

  C.承包人

  D.监理人

  2、某工程因施工需要,需取得出入施工场地的临时道路的通行权,根据《标准施工招标文件》。该通行权应当由 ( )。

  A.承包人负责办理,并承担有关费用

  B.承包人负责办理,发包人承担有关费用

  C.发包人负责办理,发包人承担有关费用

  D.发包人负责办理,承包人承担有关费用

  3、根据《标准施工招标文件》,关于暂停施工的说法,正确的是( )。

  A.由于发包人原因引起的暂停施工,承包人有权要求延长工期和(或)增加费用,但不得要求补偿利润

  B.发包人原因造成暂停施工,承包人可不负责暂停施工期间工程的保护

  C.因发包人原因发生暂停施工的紧急情况时,承包人可以先暂停施工,并及时向监理人提出暂停施工的书面请求

  D.施工中出现一些意外需要暂停施工的,所有责任由发包人承担

  4、根据《标准施工招标文件》,对于监理人未能按照约定的时间进行检验且无其他指示的工程隐蔽部位,承包人 自行进行了隐蔽。此后,经剥开重新检验证明其质量是符合合同要求的,由此增加的费用和延误的工期应由( ) 承担。

  A.承包人

  B.发包人

  C.发包人和承包人共同

  D.监理人和承包人共同

  5、根据《建设工程施工专业分包合同(示范文本)》(GF-2003---0213),不属于承包人责任和义务的是( )。

  A.组织分包人参加发包人组织的图纸会审,向分包人进行设计图纸交底

  B.负责整个施工场地的管理工作,协调分包人与同一施工场地的其他分包人之间的交叉配合

  C.负责提供专业分包合同专用条款中约定的保修与试车,并承担由此发生的费用

  D.随时为分包人提供确保分包工程施工所要求的施工场地和通道,满足施工运输需要

  6、根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),承包人应在收到分包工程竣工结算报告及 结算资料后( )日内支付工程结算价款。

  A.7

  B.14

  C.28

  D.42

  7、根据《建设工程施工劳务分包合同(示范文本)》(GF-2003-0214),某工程承包人租赁一台起重机提供给劳务 分包人使用,则该起重机的保险应由( )。

  A.工程承包人办理并支付保险费用

  B.劳务分包人办理并支付保险费用

  C.工程承包人办理,但由劳务分包人支付保险费用

  D.劳务分包人办理,但由承包人支付保险费用

  8、劳务分包合同...

2018年二级建造师《施工管理》模拟试题:施工发承包模式

  下面是出国留学网整理的“2018年二级建造师《施工管理》模拟试题:施工发承包模式”,欢迎阅读参考,更多有关内容请密切关注本网站二级建造师栏目。

  2018年二级建造师《施工管理》模拟试题:施工发承包模式

  一、单选题

  1、下列合同结构图表示的是( )模式。

  A.施工平行发包

  B.施工总承包

  C.设计—建造—管理

  D.联合体承包

  2、关于施工总承包特点的说法,正确的是( )。

  A.项目质量的好坏很大程度上取决于业主的管理水平

  B.施工总承包合同一般只实行单价合同

  C.建设周期较短,有利于进度控制

  D.业主只负责对施工总承包单位的管理及组织协调

  3、施工总承包管理模式下,施工总承包管理单位( )。

  A.承担主体工程施工

  B.承担所有工程施工

  C.一般不参与具体工程的施工

  D.承担半数以上单位工程的施工

  4、关于施工总承包模式和施工总承包管理模式比较的说法,正确的是( )。

  A.采用费率招标的施工总承包模式,对投资控制有利

  B.施工总承包管理模式下,发包方招标和合同管理的工作量较小

  C.施工总承包管理模式可以提前开工,缩短建设周期

  D.施工总承包模式下发包方管理和组织协调的工作量增大

  5、按现行规定,建设工程项目允许采用邀请招标方式的情形是( )。

  A.因潜在投标人多而导致招标工作量太大的

  B.因潜在投标人不了解信息而导致投标人太少的

  C.公开招标程序过于繁琐的

  D.受自然地域环境限制的

  6、根据我国现行招标投标的有关规定,下列说法( )。

  A.招标人必须委托招标代理机构代为办理招标事宜

  B.工程招标代理机构的资格分为甲、乙两级

  C.乙级工程招标代理机构只能承担工程投资额 5000 万以下的工程招标代理业务

  D.乙级工程招标代理机构不可以跨省、自治区、直辖市承担业务

  7、关于招标信息发布与修正的说法,正确的是( )。

  A.招标人或其委托的招标代理机构只能在一家指定的媒介发布招标公告

  B.自招标文件出售之日起至停止出售之日止,最短不得少于 3 日

  C.招标人对已发出的招标文件进行修改,应当在招标文件要求提交投标文件截止时间至少 5 日前发出

  D.招标人在发布招标公告或发出投标邀请书后,不得擅自终止招标

  8、关于施工总承包模式特点的说法,正确的是( )。

  A.施工总承包单位负责项目总进度计划的编制、控制、协调

  B.项目质量取决于业主的管理水平和施工总承包单位的技术水平

  C.在开工前就有明确的合同价,有利于业主对总造价的早期控制

  D.业主需要负责施工总承包单位和分包单位的管理和组织协调

  二、多选题

  9、根据现...

2018年二级建造师《施工管理》模拟试题:施工合同的索赔

  下面是出国留学网整理的“2018年二级建造师《施工管理》模拟试题:施工合同的索赔”,欢迎阅读参考,更多有关内容请密切关注本网站二级建造师栏目。

  2018年二级建造师《施工管理》模拟试题:施工合同的索赔

  一、单选题

  1、关于建设工程索赔成立条件的说法,正确的是( )。

  A.导致索赔的事件必须是对方的过错,索赔才能成立

  B.只要对方存在过错,不管是否造成损失,索赔都能成立

  C.不按照合同规定的程序提交索赔报告,索赔不能成立

  D.只要索赔事件的事实存在,在合同有效期内任何时候提出索赔都能成立

  2、工程施工过程中发生索赔事件以后,承包人首先要做的工作是( )。

  A.向监理工程师提交索赔证据

  B.提出索赔意向通知

  C.提交索赔报告

  D.与业主就索赔事项进行谈判

  3、根据《标准施工招标文件》,对于承包人向发包人的索赔请求,其索赔意向书应交由( )审核。

  A.业主

  B.设计人

  C.项目经理

  D.监理人

  4、根据《建设工程施工合同示范文本》(GF-99-0201),承包人提交了索赔文件后,干扰事件对施工造成持续影响,则承包人的正确做法为( )。

  A.按工程师要求的间隔提交延续索赔通知,干扰事件影响结束后 28 天内提交最终索赔报告

  B.只需在干扰事件影响结束后 28 天内提交最终索赔报告

  C.按工程师要求的间隔提交延续索赔通知,干扰事件影响结束后 36 天内提交最终索赔报告

  D.按工程师要求的间隔提交延续索赔通知,干扰事件影响结束后 42 天内提交最终索赔报告

  5、根据《标准施工招标文件》中的通用条款,承包人按合同约定提交的最终结清申请单中,只限于提出( ) 发生的索赔。

  A.在合同工程接收证书颁发前

  B.在合同工作接收证书颁发后

  C.在竣工付款证书接收前

  D.在缺陷责任期终止证书颁发后

  6、关于对承包人索赔文件审核的说法,正确的是( )。

  A.监理人收到承包人提交的索赔通知书后,应及时转交发包人,监理人无权要求承包人提交原始记录

  B.承包人接受索赔处理结果的,发包人应在索赔处理结果答复后 28 天内完成赔付

  C.监理人根据发包人的授权,在收到索赔通知书的 60 天内将索赔处理结果答复承包人

  D.承包人不接受索赔处理结果的,应直接向法院起诉索赔

  7、关于施工合同索赔的说法,正确的是( )。

  A.承包人可以直接向业主提出索赔要求

  B.承包人接受竣工付款证书后,仍有权提出在证书颁发前发生的任何索赔

  C.业主必须通过监理单位向承包人提出索赔要求

  D.承包人提出索赔要求时,业主可以进行追加处罚

  二、多选题

  8、可以作为施工合同索赔证据的工程资料有( )。

  A.业主的口头指示

2018年二级建造师《施工管理》模拟试题:施工质量的政府监督

  下面是出国留学网整理的“2018年二级建造师《施工管理》模拟试题:施工质量的政府监督”,欢迎阅读参考,更多有关内容请密切关注本网站二级建造师栏目。

  2018年二级建造师《施工管理》模拟试题:施工质量的政府监督

  一、单选题

  1、建设工程项目开工前,工程质量监督的申报手续应由项目( )负责。

  A.建设单位

  B.施工企业

  C.监理单位

  D.设计单位

  2、在工程项目开工前,建设工程质量监督机构在施工现场召开监督会议,分布监督方案,提出要求,并时行第一 次监督检查工作,其监督检查的重点是( )。

  A.工程质量控制资料的完成情况

  B.特殊工种作业人员的操作质量

  C.分部分项工程实体的施工质量

  D.参与工程建设的各方主体的质量行为

  3、分部工程验收时,各方分别签字的质量证明文件在验收后 3 天内,应由( )报送工程质量监督机构备案。

  A.建设单位

  B.监理单位

  C.施工单位

  D.设计单位

  4、在施工过程中,除不定期的监督检查外,质量监督机构还应每月安排监督检查的是( )

  A.基础工程

  B.外装修工程

  C.室内管网工程

  D.屋面防水工程

  5、政府质量监督机构在监督检查过程中发现门窗工程质量不合格,并查实是承包商原因造成,则应签发( )。

  A.全部暂停施工指令单

  B.临时收缴资质证书通知单

  C.吊销资质证书通知单

  D.质量问题整改通知单

  二、多选题

  6、政府质量监督管理的内容有( )

  A.抽查主要建筑材料的质量

  B.依法处罚违法违规行为

  C.监督工程竣工验收

  D.定期统计分析本地区质量情况

  E.抽查施工进度计划的执行情况

  7、政府对建设工程质量监督的职能包括( )。

  A.监督工程建设参与各主体的质量行为

  B.评定施工企业的施工资质等级

  C.监督已验收合格工程进度款的支付

  D.监督检查涉及结构安全和使用功能的实体施工质量

  E.监督工程质量验收

  8、政府质量监督机构在工程开工前进行第一次监督检查,其内容有( )。

  A.检查项目参与各方的质量保证体系建立情况

  B.审查施工组织设计、监理规划等文件以及审批手续

  C.检查工程建设各方的合同文件的签署情况

  D.审查项目建设行政审批手续是否齐全完备

  E.检查相关人员的资格证书

  9、政府质量监督机构按照监督方案应对工程项目全过程施工的情况进行不定期检查,其中在( )阶段应每月安 排监督检查。

  A.施工准备

  B.基础施工

  C.设备安装

  D.主体结构施工

  ...
